Vai trò & cách tính Float trong quản lý dự án PMP
Trong quản lý dự án, tiến độ là yếu tố then chốt quyết định thành bại. Để đảm bảo dự án hoàn thành đúng hạn, người quản lý phải kiểm soát thời gian của từng nhiệm vụ. Một số nhiệm vụ có thể linh hoạt về thời gian, gọi là Float. Vậy Float là gì, cách tính và ứng dụng ra sao? Hãy cùng tìm hiểu chi tiết trong bài viết dưới đây.
Float là gì?

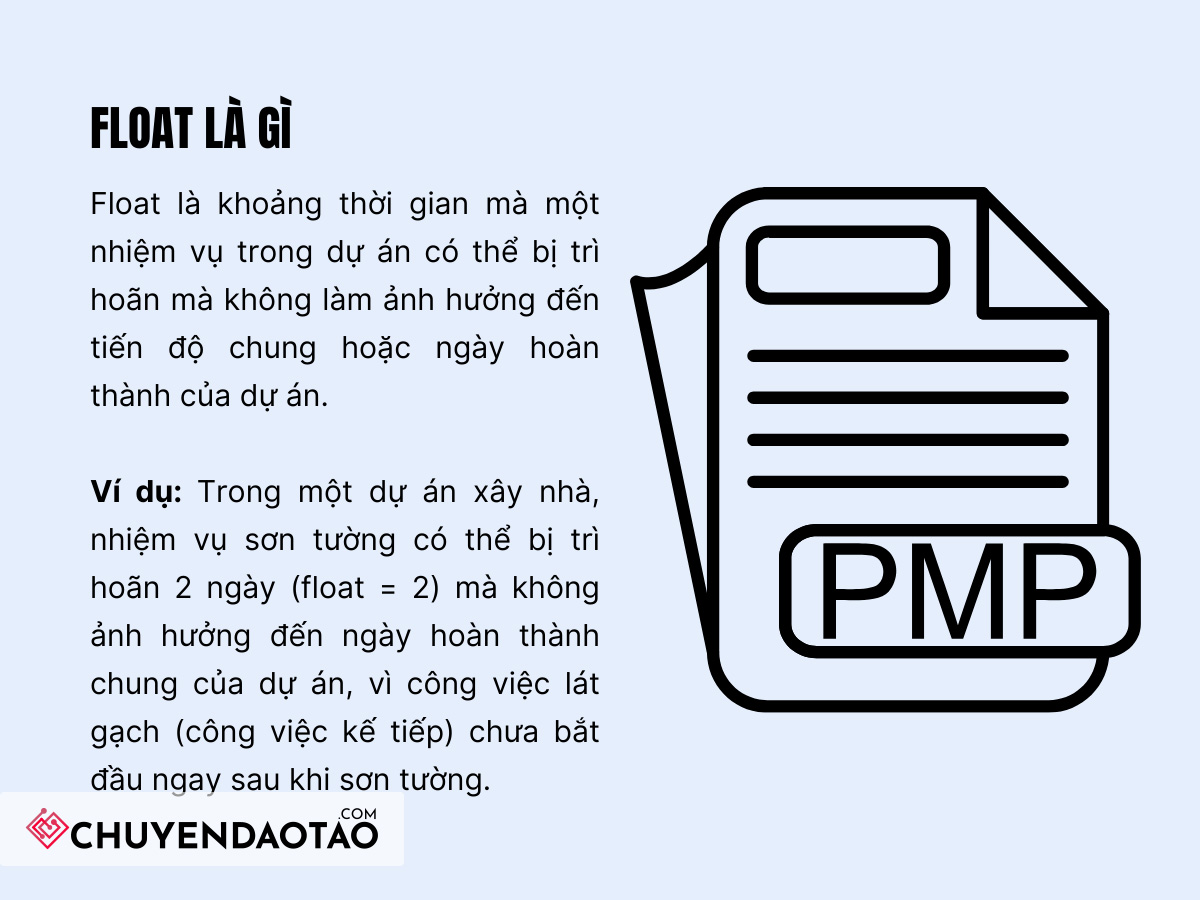

Float, còn được gọi là Slack, là lượng thời gian mà một nhiệm vụ hoặc dự án có thể bị trì hoãn mà không gây ảnh hưởng đến tiến độ chung. Điều này có nghĩa là Float cho phép một số nhiệm vụ có thể hoàn thành muộn hơn so với kế hoạch mà không ảnh hưởng đến các nhiệm vụ khác hoặc ngày kết thúc của dự án.

Hiểu rõ và tận dụng Float giúp người quản lý dự án ứng phó linh hoạt trước những thay đổi, tối ưu hóa nguồn lực và duy trì tiến độ. Có nhiều loại Float khác nhau, nhưng ba loại phổ biến nhất là:
- Total Float: Là khoảng thời gian mà một nhiệm vụ có thể bị trì hoãn mà không làm chậm ngày hoàn thành của dự án hoặc các cột mốc quan trọng. Nhiệm vụ trên đường tới hạn (Critical Path) thường có Total Float bằng 0, nghĩa là bất kỳ sự trì hoãn nào cũng ảnh hưởng đến toàn bộ dự án.
- Free Float: Là khoảng thời gian một nhiệm vụ có thể bị trì hoãn mà không ảnh hưởng đến ngày bắt đầu sớm nhất của các nhiệm vụ kế tiếp. Free Float chỉ áp dụng cho những nhiệm vụ không thuộc đường tới hạn.
- Project Float: Là lượng thời gian toàn bộ dự án có thể bị trì hoãn mà không làm chậm ngày hoàn thành đã cam kết với khách hàng. Project Float cho phép điều chỉnh kế hoạch linh hoạt trước những sự kiện không mong muốn.
Mối quan hệ giữa đường tới hạn và Float

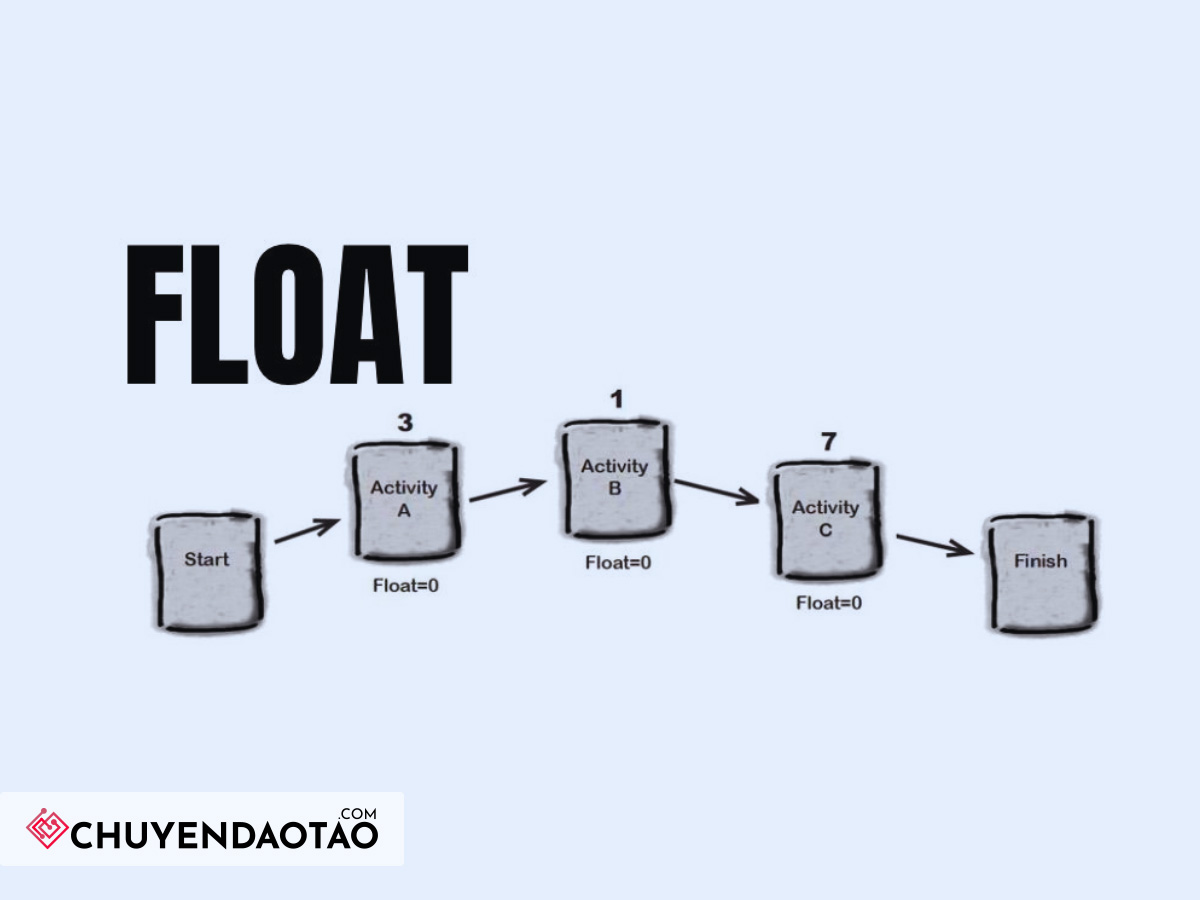

Đường tới hạn (Critical Path) là chuỗi nhiệm vụ quan trọng trong một dự án, mà nếu một trong những nhiệm vụ này bị trì hoãn, toàn bộ dự án sẽ bị trì hoãn theo. Khi phân tích biểu đồ mạng (Network Diagram), đường tới hạn là đường có tổng thời gian dài nhất so với các đường khác. Tất cả các nhiệm vụ trên đường này đều có Float bằng 0, bởi nếu có sự trì hoãn xảy ra, dự án sẽ bị trễ.
Trong trường hợp một dự án có thời gian thực hiện ngắn hơn so với dự kiến, có thể dẫn đến Float âm. Điều này rất nguy hiểm, vì nếu không khắc phục sớm, dự án sẽ không thể hoàn thành đúng hạn. Người quản lý dự án cần giám sát chặt chẽ các nhiệm vụ trên đường tới hạn và đảm bảo rằng không có sự trì hoãn xảy ra.
Cách tính Float trong quản lý dự án
Có hai phương pháp chính để tính Float: Forward Pass và Backward Pass.

Forward Pass
Phương pháp này giúp tính toán ngày bắt đầu sớm (Early Start – ES) và ngày kết thúc sớm (Early Finish – EF) của từng nhiệm vụ. Quy trình này được thực hiện từ trái sang phải trên biểu đồ mạng, bắt đầu từ nhiệm vụ đầu tiên và tiến dần đến nhiệm vụ cuối cùng. Công thức tính như sau:
EF = ES + Duration – 1
Ví dụ: Nếu nhiệm vụ A có thời gian thực hiện (duration) là 6 ngày và bắt đầu từ ngày thứ 1, thì ngày kết thúc sớm của nó sẽ là EF = 1 + 6 – 1 = 6.
Backward Pass
Sau khi tính được ngày bắt đầu và kết thúc sớm, phương pháp Backward Pass giúp tính ngày bắt đầu muộn (Late Start – LS) và ngày kết thúc muộn (Late Finish – LF) của từng nhiệm vụ, được thực hiện từ phải sang trái. Công thức tính như sau:
LS = LF – Duration + 1
Ví dụ: Nếu ngày kết thúc muộn của nhiệm vụ A là ngày thứ 6 và thời gian thực hiện là 6 ngày, thì ngày bắt đầu muộn sẽ là LS = 6 – 6 + 1 = 1.
Sau khi có các giá trị ES, EF, LS và LF, ta có thể dễ dàng tính được Float cho từng nhiệm vụ bằng các công thức sau:
- Total Float = LS – ES hoặc LF – EF
- Free Float = ES của nhiệm vụ kế nhiệm – EF của nhiệm vụ hiện tại – 1
Vai trò của Float trong QLDA
Hiểu rõ về Float không chỉ giúp người quản lý dự án có cái nhìn toàn diện về tiến độ, mà còn giúp tối ưu hóa việc sử dụng nguồn lực và giảm thiểu rủi ro. Khi biết nhiệm vụ nào có Float lớn, người quản lý có thể phân bổ lại tài nguyên cho các nhiệm vụ có Float nhỏ hoặc không có Float để tránh làm trễ tiến độ dự án. Bên cạnh đó, Float còn giúp người quản lý dự án xây dựng các kịch bản dự phòng và lập kế hoạch quản lý rủi ro hiệu quả hơn.
Float là một khái niệm quan trọng trong quản lý tiến độ dự án. Hiểu và tính toán chính xác Float giúp người quản lý dự án điều chỉnh linh hoạt tiến độ, tối ưu hóa phân bổ nguồn lực và giảm thiểu rủi ro. Việc nắm vững các loại Float và phương pháp tính toán không chỉ giúp bạn làm chủ tiến độ dự án mà còn đảm bảo hoàn thành dự án đúng hạn, đáp ứng yêu cầu của khách hàng.
