PICC là gì? Vai trò và quy trình chi tiết trong PMP

PICC là gì

Trong quản lý dự án, thay đổi là điều không thể tránh khỏi, từ yêu cầu của khách hàng đến biến động tài nguyên hay ngân sách. Vấn đề quan trọng không phải là có thay đổi hay không, mà là cách kiểm soát chúng. Đây là lúc quy trình PICC (Thực hiện Kiểm soát Thay đổi Tích hợp) phát huy vai trò. PICC đảm bảo mọi thay đổi đều được đánh giá cẩn thận, quản lý hợp lý và không làm gián đoạn dự án. Hãy cùng tìm hiểu quy trình này trong bài viết viết dưới đây của Chuyên Đào Tạo.

Vì sao PICC quan trọng trong quản lý dự án?

PICC (Perform Integrated Change Control) hay thực hiện kiểm soát thay đổi tích hợp, là một trong những quy trình cực kỳ quan trọng trong quản lý dự án. Nó giúp giám đốc dự án (PM) không chỉ quản lý sự thay đổi mà còn kiểm soát tất cả các yêu cầu thay đổi liên quan đến dự án một cách có tổ chức và thống nhất. PICC chính là quy trình đánh giá, phê duyệt hoặc từ chối các yêu cầu thay đổi và sau đó, cập nhật các kế hoạch, tài liệu dự án liên quan để đảm bảo rằng thay đổi đó được thực hiện một cách hợp lý mà không gây ảnh hưởng tiêu cực lớn đến dự án.

Trong thực tế, các dự án luôn phải đối mặt với những thay đổi, dù là nhỏ nhất, xuất phát từ yêu cầu của khách hàng, nhà tài trợ, hay những yếu tố bên ngoài như chính sách hoặc kỹ thuật mới. Không kiểm soát được sự thay đổi là một trong những nguyên nhân chính dẫn đến thất bại của dự án. Vì vậy, PICC ra đời để giúp các bên liên quan hiểu rõ, đánh giá toàn diện và triển khai các thay đổi một cách có chiến lược.

Mục tiêu và lợi ích của PICC

Mục tiêu chính của PICC là đảm bảo rằng mọi thay đổi trong dự án đều được quản lý một cách có hệ thống, để không xảy ra những tác động tiêu cực không mong muốn đối với các yếu tố khác như phạm vi, thời gian, chi phí và chất lượng.

Lợi ích chính của quy trình PICC gồm:

  • Bảo vệ tính toàn vẹn của dự án: PICC giúp kiểm soát sự thay đổi và giảm thiểu các rủi ro khi thay đổi không được xem xét đầy đủ.
  • Đảm bảo tính tích hợp trong quá trình quản lý dự án: PICC không chỉ tập trung vào một khía cạnh như phạm vi, mà còn kiểm soát ảnh hưởng của sự thay đổi đối với các yếu tố khác như lịch trình, ngân sách và chất lượng.
  • Quản lý kỳ vọng của các bên liên quan: Giúp giám đốc dự án truyền đạt thay đổi và điều chỉnh kế hoạch dự án để phù hợp với các yêu cầu và kỳ vọng đã được chấp thuận.

Quy trình 7 bước chi tiết trong PICC

Để hiểu sâu hơn về PICC, chúng ta cần nắm rõ quy trình 7 bước chi tiết mà học viên PMP phải nắm vững.

Bước 1: Ngăn chặn nguyên nhân gốc rễ của những thay đổi

Điều này có nghĩa là giám đốc dự án cần chủ động hơn trong việc ngăn ngừa những vấn đề phát sinh gây ra sự thay đổi. Ngăn chặn sự thay đổi không cần thiết là bước đầu tiên để đảm bảo dự án đi đúng hướng. Ví dụ, nếu xác định được rằng thiếu sót trong yêu cầu ban đầu có thể dẫn đến thay đổi sau này, PM cần đảm bảo rằng tất cả các yêu cầu đã được hiểu rõ và tài liệu hóa ngay từ đầu.

Bước 2: Xác định sự cần thiết phải thay đổi

Những thay đổi có thể đến từ nhiều nguồn: giám đốc dự án, khách hàng, nhà tài trợ hoặc các bên liên quan khác. PM cần phát hiện sớm những thay đổi này, thông qua việc so sánh tiến độ thực hiện với các đường cơ sở đã đề ra. Ví dụ, nếu nhận thấy tiến độ dự án chậm hơn so với kế hoạch, PM có thể xem xét thay đổi lịch trình hoặc phân bổ lại nguồn lực để tránh ảnh hưởng lâu dài.

Bước 3: Đánh giá tác động của sự thay đổi

Mọi thay đổi đều có tác động đến dự án. Do đó, PM phải đánh giá sự thay đổi trong tất cả các lĩnh vực kiến thức. Chẳng hạn, nếu thay đổi về phạm vi, nó sẽ ảnh hưởng thế nào đến lịch trình và ngân sách? Thay đổi về lịch trình sẽ ảnh hưởng đến chất lượng hay không? Bước này đòi hỏi PM phải có cái nhìn tổng quát và hiểu sâu về dự án để có thể phân tích chính xác tác động.

Bước 4: Tạo yêu cầu thay đổi

Khi đã xác định rằng thay đổi là cần thiết, bước tiếp theo là tạo ra yêu cầu thay đổi chính thức. Yêu cầu này có thể bao gồm điều chỉnh phạm vi, thay đổi lịch trình, hoặc cập nhật ngân sách. Tất cả những thay đổi này cần được ghi nhận chính thức và phải tuân theo quy trình thay đổi đã được thiết lập từ trước trong kế hoạch quản lý thay đổi.

Bước 5: Thực hiện kiểm soát thay đổi tích hợp

Đây là bước quan trọng nhất trong PICC, nơi mà giám đốc dự án và các bên liên quan xem xét toàn bộ tác động của sự thay đổi đối với dự án. Trong quá trình này, các công cụ phân tích như phân tích chi phí-lợi ích sẽ được sử dụng để quyết định liệu sự thay đổi có nên được phê duyệt hay không.

  • Đánh giá sự thay đổi

Mọi thay đổi phải được đánh giá kỹ lưỡng. Nếu sự thay đổi không mang lại lợi ích cho dự án hoặc vượt ra ngoài phạm vi điều lệ dự án, nó có thể không nên được phê duyệt. PM cần xác định liệu thay đổi này có nằm trong dự phòng rủi ro hay không và nếu có, nó nên được quản lý như một phần của kế hoạch quản lý rủi ro.

  • Xác định các tùy chọn

Nếu sự thay đổi gây ra tác động tiêu cực, PM cần tìm kiếm các tùy chọn để giảm thiểu tác động này. Các phương pháp như crashing hoặc fast-tracking có thể được xem xét để tối ưu hóa thời gian và ngân sách mà không làm giảm chất lượng dự án.

  • Phê duyệt hoặc từ chối sự thay đổi

Sau khi đánh giá, sự thay đổi có thể được phê duyệt, từ chối hoặc hoãn lại. Những thay đổi lớn thường phải thông qua Ban kiểm soát thay đổi (CCB) hoặc nhà tài trợ.

  • Cập nhật nhật ký thay đổi

Sau khi quyết định về sự thay đổi, cần cập nhật trạng thái của sự thay đổi trong nhật ký thay đổi. Điều này giúp tất cả các bên liên quan có thể theo dõi và nắm bắt thông tin về tiến độ và quyết định của thay đổi đó.

  • Điều chỉnh kế hoạch quản lý dự án

Nếu thay đổi được phê duyệt, PM cần cập nhật các tài liệu dự án và đường cơ sở. Mọi thay đổi phải được tài liệu hóa và cập nhật để đảm bảo rằng toàn bộ đội ngũ dự án đều làm việc theo cùng một tài liệu chính xác.

Bước 6: Quản lý kỳ vọng của các bên liên quan

Quản lý thay đổi không chỉ là về quy trình nội bộ, mà còn là về quản lý sự kỳ vọng của các bên liên quan. PM phải đảm bảo rằng những người liên quan đều được thông báo và đồng thuận về thay đổi, từ đó giảm thiểu rủi ro mâu thuẫn và đảm bảo tính hợp tác trong suốt dự án.

Bước 7: QLDA theo kế hoạch quản lý dự án và tài liệu dự án đã sửa đổi, cập nhật

Sau khi các thay đổi được phê duyệt và cập nhật vào kế hoạch quản lý dự án cũng như các tài liệu liên quan, bước cuối cùng là quản lý dự án dựa trên các phiên bản mới này. Giám đốc dự án cần đảm bảo rằng đội ngũ thực hiện dự án theo đúng kế hoạch đã chỉnh sửa, các tài liệu mới phản ánh đúng sự thay đổi và điều chỉnh cần thiết, từ đó duy trì tiến độ, chất lượng và mục tiêu của dự án một cách hiệu quả. Điều này giúp tránh tình trạng làm việc với thông tin cũ hoặc không cập nhật, dẫn đến sai lệch trong thực hiện và quản lý dự án.

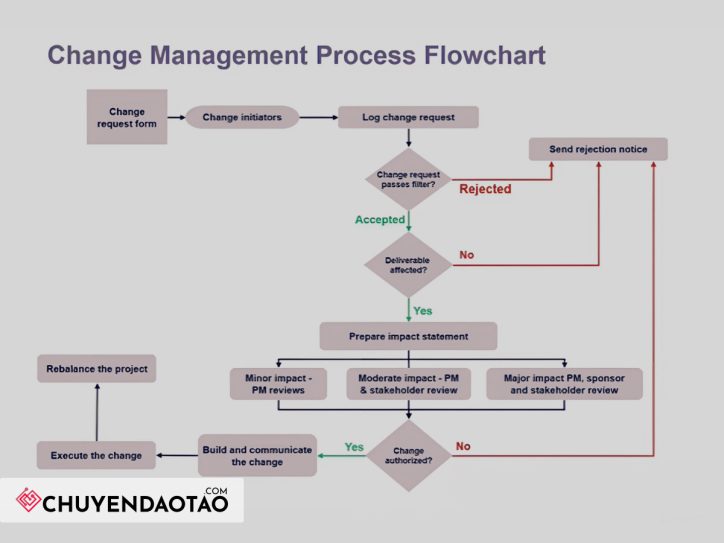

Lưu đồ quy trình quản lý thay đổi (Change Management Process Flowchart)
Lưu đồ quy trình quản lý thay đổi (Change Management Process Flowchart)

PICC là một quy trình quan trọng giúp giám đốc dự án quản lý hiệu quả sự thay đổi trong dự án, đảm bảo rằng những thay đổi này không ảnh hưởng tiêu cực đến các mục tiêu chính của dự án. Bằng cách hiểu và áp dụng quy trình 7 bước chi tiết trong PICC, các học viên PMP có thể tự tin xử lý mọi thay đổi trong dự án của mình một cách chuyên nghiệp và hiệu quả.
